Artigo · Gestão de projetos
Cronograma de projeto de arquitetura: prazos por etapa e modelo
Equipe Croqui Atualizado em 7 min de leitura
Resposta curta
O cronograma de projeto de arquitetura lista as etapas contratadas com a duração de cada uma, os marcos de entrega e o tempo de resposta do cliente. Monte por etapa, a partir das horas estimadas e da capacidade da equipe, conte o prazo da prefeitura à parte e escreva no contrato que a contagem para enquanto o cliente decide.
Como o Croqui resolve isso
O prazo do projeto se perde entre o que o escritório entregou e o que ainda espera retorno. O Croqui não monta o cronograma das etapas do projeto, mas mostra no calendário cada envio e cada prazo de retorno, e monta o cronograma da obra que vai no pacote.
-
Passo 1: Acompanhe envios no calendário
Entregas ao cliente, protocolo na prefeitura, envios ao engenheiro e o prazo de retorno de cada um aparecem por mês ou por semana. O calendário só mostra o que aconteceu de fato.
Calendário do projeto -
Passo 2: Cobre o que está atrasado
A visão geral do projeto separa o que está com você do que aguarda retorno e mostra os prazos ao lado, para você cobrar o cliente no dia certo.
Visão geral do projeto -
Passo 3: Monte o cronograma da obra
Etapas da obra com duração, dependência e responsável, com as datas calculadas a partir das dependências. Ele entra no pacote completo como gráfico de barras.

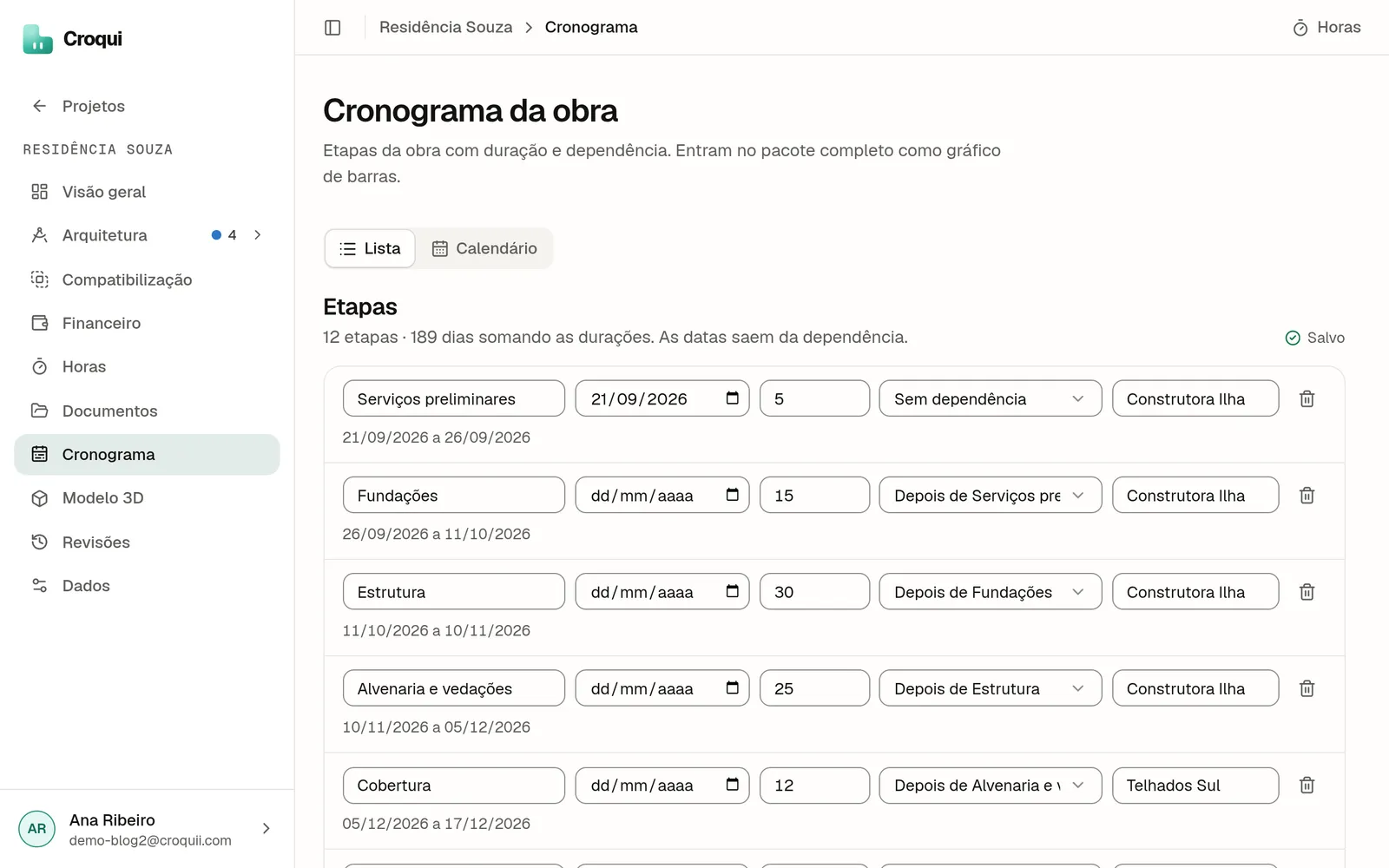

Cronograma da obra
Este artigo faz parte do guia Gestão de projetos de arquitetura: etapas, prazos, horas e aprovação do cliente .
O cronograma de projeto de arquitetura é a resposta para a pergunta que todo cliente faz na primeira reunião: quando fica pronto? A resposta honesta tem duas partes. Uma depende do escritório: quantas horas cada etapa leva e quantas a equipe tem por semana. A outra depende do cliente e da prefeitura, e é ela que mais estoura.
Este post mostra como montar o cronograma por etapa, separar o tempo de cada um e escrever isso no contrato. Ele faz parte do guia de gestão de projetos de arquitetura.
O que é o cronograma de projeto de arquitetura?
É a lista das etapas contratadas com a duração de cada uma, os marcos de entrega, as aprovações e as dependências entre elas. Ele organiza o trabalho do escritório e diz ao cliente quando cada decisão será pedida.
O cronograma nasce da proposta. O art. 40 do Código de Defesa do Consumidor pede que o orçamento prévio traga as datas de início e término dos serviços, e a ABNT NBR 16636-1:2017 pede que o contrato defina etapas, prazos e documentos. O cronograma é o anexo que junta essas três coisas.
Qual a diferença entre cronograma de projeto e cronograma de obra?
O de projeto organiza o trabalho do escritório; o de obra organiza a construção. São dois documentos, com donos, etapas e usos diferentes.
| Cronograma do projeto | Cronograma da obra | |
|---|---|---|
| Etapas | levantamento, estudo preliminar, anteprojeto, legal, executivo | serviços preliminares, fundação, estrutura, alvenaria, instalações, acabamentos |
| Unidade | semanas | dias ou semanas |
| Quem executa | escritório, com respostas do cliente e de terceiros | construtora ou empreiteiros |
| Para que serve | gerir o escritório, anexo do contrato | planejar e medir a obra |
| Quando sai | na proposta | em geral junto com o projeto executivo |
Misturar os dois gera uma confusão comum: o cliente acha que a obra começa quando o executivo começa. As etapas do projeto e o que cada uma entrega estão em etapas do projeto de arquitetura.
Como montar o cronograma de projeto de arquitetura?
Parta das horas estimadas de cada etapa, divida pela capacidade da equipe naquele projeto e acrescente o tempo de resposta do cliente. Depois marque as dependências.
- Liste as etapas contratadas, com as entregas de cada uma, tiradas da proposta.
- Estime as horas por etapa. Use o histórico de projetos parecidos. Se não tem histórico, comece a controlar as horas agora.
- Defina a capacidade semanal no projeto. Se a equipe tem 300 horas produtivas por mês e cinco projetos, cada projeto não tem 300 horas. Tem, em média, uma fração disso.
- Calcule a duração do escritório: horas da etapa divididas pelas horas semanais dedicadas ao projeto.
- Acrescente o tempo de resposta do cliente em cada etapa, como linha separada.
- Marque as dependências. O anteprojeto depende do aceite do estudo; o executivo depende da aprovação na prefeitura, se você decidiu esperar por ela.
- Ponha os prazos externos à parte: análise da prefeitura, entrega dos complementares pelo engenheiro.
Modelo de cronograma de projeto de arquitetura
Exemplo de casa térrea de 180 m², num escritório fictício que dedica 20 horas por semana a esse projeto. As horas são as do orçamento do post de proposta comercial de arquitetura.
| Etapa | Horas | Duração do escritório | Resposta do cliente | Marco | Depende de |
|---|---|---|---|---|---|
| Levantamento e programa | 16 h | 1 semana | 1 semana | programa aprovado | assinatura e sinal |
| Estudo preliminar | 50 h | 2,5 semanas | 1 semana | estudo aprovado | programa aprovado |
| Anteprojeto | 90 h | 4,5 semanas | 2 semanas | anteprojeto aprovado | estudo aprovado |
| Projeto legal | 30 h | 1,5 semana | 1 semana | protocolo na prefeitura | anteprojeto aprovado |
| Análise da prefeitura | alvará | protocolo (prazo do município) | |||
| Projeto executivo | 140 h | 7 semanas | 1 semana | executivo aprovado | anteprojeto aprovado e, se combinado, alvará |
| Total | 326 h | 16,5 semanas | 6 semanas | mais a prefeitura |
O total do escritório é de 16,5 semanas, mas o cliente vai viver 22,5 semanas mais a prefeitura. Se o cronograma só mostra as 16,5, a primeira demora do cliente vira atraso do escritório.
Duas decisões mudam muito o total. Começar o executivo antes do alvará encurta o prazo e arrisca refazer pranchas se a prefeitura pedir mudança de implantação. Fazer etapas em paralelo, como o legal enquanto o cliente decide acabamentos, ajuda, mas só se o anteprojeto estiver aceito.
Quanto tempo demora um projeto de arquitetura?
Não existe prazo padrão. O tempo é a soma das etapas contratadas, que depende das horas e da equipe, mais o tempo de aprovação do cliente em cada etapa, mais a análise da prefeitura, que varia de município para município.
Ao responder ao cliente, mostre as três parcelas separadas. Uma frase que funciona: “o escritório precisa de cerca de 17 semanas de trabalho; com as suas aprovações, contamos 23; a prefeitura tem prazo próprio, que acompanhamos depois do protocolo”. O processo de aprovação e o que a prefeitura costuma devolver estão em aprovação de projeto na prefeitura.
Como fazer o cronograma de projeto de interiores?
Com as mesmas regras e outras etapas. Em interiores, a resposta do cliente pesa ainda mais, porque cada material, móvel e cor é uma decisão.
| Etapa de interiores | Marco | O que costuma atrasar |
|---|---|---|
| Medição e levantamento | planta do existente conferida | acesso ao imóvel |
| Briefing e programa | lista de ambientes, móveis e equipamentos | definir o que fica e o que sai |
| Estudo de layout | layout aprovado | alternativas demais |
| Anteprojeto com 3D | 3D aprovado | troca de referências |
| Executivo | marcenaria, pontos, forro, paginação | detalhe de marcenaria |
| Especificação e orçamento de compras | lista de compras aprovada | escolha de peças e fornecedores |
O prazo de marcenaria e fornecedores não é do escritório. Ponha numa linha separada, como a prefeitura no projeto de arquitetura.
Como o cronograma entra no contrato e no pagamento?
Como anexo, com uma cláusula que diz de onde cada prazo conta e o que suspende a contagem. E com as parcelas ligadas aos marcos.
A Tabela de Honorários do CAU/BR recomenda 10% na assinatura e o saldo proporcional às etapas, com parcelas mensais nas etapas que passam de 60 dias (Módulo I, item 7.5). No exemplo, nenhuma etapa passa de 60 dias, mas o executivo de 7 semanas pode ter duas parcelas para não deixar o caixa parado. As cláusulas de prazo e de suspensão estão em contrato de projeto de arquitetura.
O que fazer quando o cronograma estoura?
Descubra de quem é o atraso e comunique o novo prazo por escrito. Atraso do cliente empurra as etapas seguintes; atraso do escritório pede plano de recuperação.
Na prática, o que mais ajuda é acompanhar os envios: o que foi mandado, para quem e até quando se espera retorno. Um envio sem prazo de retorno é um projeto parado que ninguém viu.
O Croqui é um software online para escritórios de arquitetura e interiores que transforma o modelo IFC ou DWG no pacote documental do projeto: quadros, quadro de áreas, memorial descritivo, pranchas ABNT e pré-checagem de conformidade, que se refazem a cada revisão do modelo. No quadro de projetos, cada envio tem prazo de retorno, e o que venceu aparece junto do que está com você.
Erros comuns no cronograma de projeto
- Prazo só do escritório, sem o tempo de resposta do cliente.
- Prefeitura dentro do prazo do escritório. O prazo dela não é seu.
- Capacidade da equipe inteira para um projeto só.
- Nenhuma dependência marcada, e o executivo começa antes do aceite do anteprojeto.
- Cronograma de obra apresentado como se fosse o do projeto.
Perguntas frequentes
Quanto tempo demora um projeto de arquitetura?
Depende do escopo, do tamanho, da equipe e, principalmente, do tempo de resposta do cliente e da prefeitura. Não há prazo oficial. Uma forma honesta de responder ao cliente é somar a duração de cada etapa contratada, estimada pelas horas e pela capacidade do escritório, mais o tempo de aprovação de cada etapa, e dizer à parte que a análise da prefeitura depende do município.
Qual a diferença entre cronograma de projeto e cronograma de obra?
O cronograma de projeto organiza o trabalho do escritório: estudo preliminar, anteprojeto, projeto legal, executivo, com entregas e aprovações. O cronograma de obra organiza a construção: serviços preliminares, fundação, estrutura, alvenaria, instalações, acabamentos e limpeza. O de obra costuma ser uma entrega do projeto executivo, e o de projeto é uma ferramenta de gestão do escritório e um anexo do contrato.
O prazo do arquiteto corre enquanto o cliente não aprova?
Só se o contrato não disser o contrário. Por isso o cronograma deve separar o tempo do escritório do tempo de resposta do cliente, e o contrato deve dizer que o prazo de cada etapa conta a partir do aceite da anterior e fica suspenso enquanto o escritório espera documentos, decisões ou aprovações. Sem essa cláusula, o atraso do cliente vira atraso do escritório.
Como fazer cronograma de projeto de interiores?
Use as mesmas regras, com as etapas de interiores: levantamento e medição, briefing, estudo de layout, anteprojeto com 3D, executivo com marcenaria, pontos, forro e paginação, e especificação. Em interiores, a resposta do cliente pesa ainda mais, porque cada escolha de material e móvel é uma decisão. Separe também o prazo dos fornecedores de marcenaria, que não depende do escritório.
Fontes
- 01ABNT NBR 16636-1:2017: Elaboração e desenvolvimento de serviços técnicos especializados de projetos arquitetônicos e urbanísticos, Parte 1: Diretrizes e terminologia
- 02Lei nº 8.078, de 11 de setembro de 1990: Código de Defesa do Consumidor, art. 40 (Planalto)
- 03CAU/BR: Tabelas de Honorários, Módulo I, item 7.5: forma de pagamento
